供应商不能按时交货了,该怎么办?

2018-06-25 15:41 | 作者:卓弘毅

    当供应商不能准时交货了,该找谁来搞定?

    这个问题似乎很简单,找采购啊!供应商是采购找的,订单也是采购下的,不找ta找谁去?

    这个回复没有错,可是公司里的采购职能也分成好几种。如果没有找对人,非但不能帮你有效地解决问题,事后还要被同事们所腹议不懂业务流程。

    那么采购到底分成哪几种?各自负责的工作职责是什么呢?

    如果根据采购的内容来划分,采购可以分成这么几种:

    Direct Material:生产性物料,比如冲压件、压铸件的原材料。

    Indirect Material:非生产性物料,比如公司的食堂和班车服务。

    MRO:Maintenance, Repair and Operating的缩写,指维修与生产耗材。

    CapEx:固定资产采购。

    Project:负责新产品开发的采购,比如在汽车行业里,新车型就有对应的项目采购,专门开发这个项目的零部件。

    如果按照采购的职能,我们可以把采购分成以下的两种。

    分工

    在这里我把采购职能分成两种,Sourcing和Material Planning。

    Sourcing

    这个单词来源于Source,翻译成“寻源”,是为公司寻找合适的产品或者服务的供应商,这是一个复杂的、周密严谨的决策过程。

    Sourcing的对象主要可以分成这样三种:

    | 原材料 |

    制造型企业采购原材料用于生产加工

    | 制成品 |

    贸易零售型公司购买制成品销售给终端客户

    | 服务 |

    公司食堂一般都是外购的服务

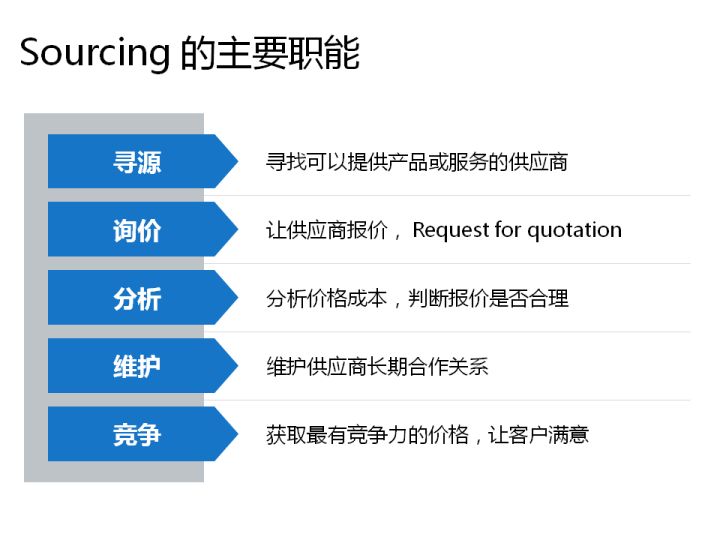

    Sourcing也被称为战略采购,有着这么几个方面的职能:

    具有战略性作用Sourcing,主要从事这些具体的工作:

    1. 管理维护供应商关系。

    2. 寻找战略供应伙伴。

    3. 制定采购标准流程和供应商改进计划。

    4. 采购合同谈判、签订和合规管理。

    5. 与公司内部其他部门协同合作,完善业务流程,共享信息。

    6. 供应风险防范,制定应急计划。

    7. 分析采购数据,对于未能达到采购考核指标的部分,制定改进行动方案。

    Material Planning

    这个词的意思的物料计划,从名字中就可以看出其侧重点是Planning—计划。

    Material Planning的主要职能是在外购原材料或制成品的合同、价格、技术标准、交货方式等等都谈妥以后,负责给供应商下采购订单Purchase Order。

    物料计划最关注的是供应商交货稳定,质量合格。日常的工作是偏向于操作层面上的,主要包括这些内容:

    1. 制定物料采购计划。

    2. 根据物料需求计划(Material Requirements Plan),发送订单给供应商。

    3. 跟踪订单履行情况。

    4. 核对后续的生产计划,确保原材料的供应能够满足生产的需要。

    5. 监控原材料库存水位,防止过多库存或者缺料。

    6. 处理采购订单与实际到货数量不符的情况。

    7. 监督供应商交货表现,考核到货及时率、完整率和文件准确率等等。

    从上面的工作内容对比中可以看出,虽然Sourcing和Material Planning都被统称为采购,但是在具体工作中是有着明确的分工的。

    Sourcing更加偏重于商务方面,涉及到很多和供应商谈判的内容。而Material Planning关注于实际操作,工作的计划性很强。

    分权

    在欧美大公司往往都会把Sourcing和Material Planning这二个采购职能分开,前者只负责供应商开发和合同签订,而具体下采购订单的工作由后者来执行。

    为什么要这么做呢?目的只有一个 — 分权。

    “要加强对权利运行的制约和监督,把权利关进制度的笼子里”。采购分权的意义也就是在这里了。如果同一个人,既负责开发供应商,又可以给供应商下订单,那么想让这个人不腐败真的是件很难的事情。

    所以在大公司里,Sourcing和Material Planning的职能不但要有分工,而且还要隶属于不同的部门,彼此之间设定的绩效考核指标(KPI)也是不一样的。

    寻源Sourcing一般属于采购部门Purchasing Department,而物料计划Material Planning是归在供应链部门Supply Chain。

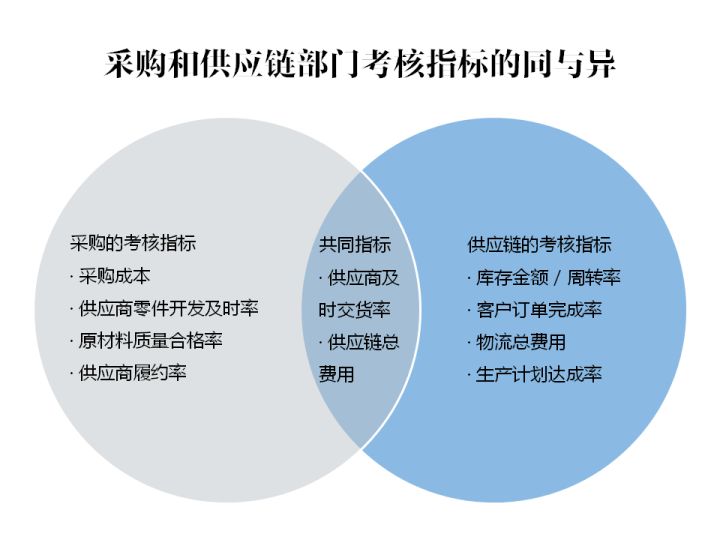

    采购和供应链部门的共同考核指标是供应商及时交货率和供应链运营总成本。

    这二个部门又有各自的目标,采购部门的主要指标有采购成本、供应商零件开发及时率、原材料质量合格率、供应商履约率等等。

    供应链部门的主要考核指标是库存金额或周转率、客户订单完成率、物流总费用、生产计划达成率等等。

    虽然这种分权的制度并不能百分百保证杜绝腐败,但这已经是最大限度减少制度的漏洞。

    处理

    看到这里,相信大家对于采购工作的分工应该已经有了一定的了解。遇到具体的供应商不能准时交货的问题,心里也大概知道该找谁。
